施工実績

合志市幾久富 築30年 水回りリフォーム

リフォーム場所 システムキッチンの取替
システムバスに取替え
洗面化粧台を移設して取替
洋式便器を新規取替
電気温水器に取替え
床下白蟻予防工事
リフォーム費用 システムキッチンの取替
¥647850円
システムバスに取替え
¥725100円
洗面化粧台を移設して取替
¥177450円
洗面脱衣室クロス工事
¥35060円
洋式便器を新規取替
¥149820円
トイレクロス工事
¥18600円
電気温水器に取替え
¥277500円
床下白蟻予防工事
¥106590円
諸経費
¥52507円
消費税(5%)
¥109523円
総合計
¥2300000円
工期 システムキッチンの取替 3日間
(解体0.5・下地0.5・組立1・仕上1)
システムバスに取替え  4日間
(解体1・下地1・組立1・仕上1)
洗面化粧台を移設して取替 3日間
(解体0.5・下地0.5・クロス1・設備1)
洋式便器を新規取替  3日間
(解体0.5・下地0.5・クロス1・設備1)
電気温水器に取替え 3日間
(解体0.5・下地0.5・養生1・設備1)
床下白蟻予防工事  1日間
総合計 6日間
(設備・電気・大工・クロス・白蟻同時進行)
築年数 昭和58年建築 (築30年)
鉄筋コンクリート造 2階建て

浴室のシステムバスの工事・・・

まずは、解体工事から始まります!

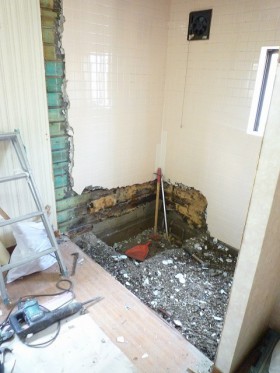

まずは、上から下へと順番に解体して行きます。

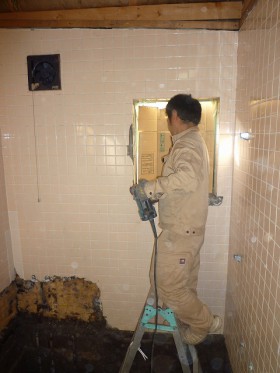

まずは、天井から・・・

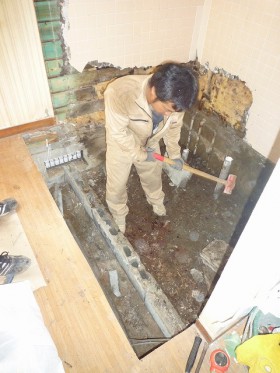

そして、壁部分・・・

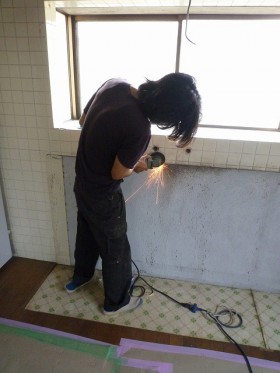

最後に、土間のタイル部分を解体して行きます。

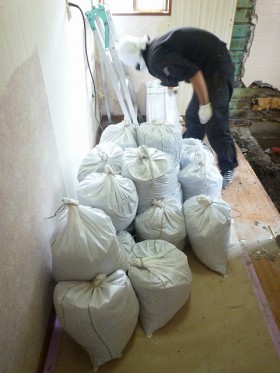

解体した「廃棄物」は、こんなに山のようにあります!

これだけ、新築工事の際は、材料を使われていたのです・・・。

今となっては、お風呂の下も風が通って湿気などが

貯まらないように、風通しが良くなっていきます・・・。

長年に渡って頑張ってきた「材木」も、水分を含み

「水腐れ」していました・・・。

シッカリと撤去して、新しく補強をし直します!

もうから、完成が楽しみです!

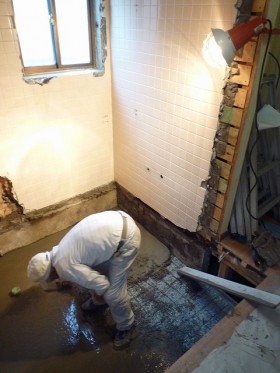

本日、システムバスの下の「コンクリート」を打つため

夕方に、白蟻駆除もしてもらいました・・・。

ここまでで、一日目の作業は終了・・・

作業2日目・・・

一昨日解体させて頂いた浴室の下地に

補強の為、コンクリートを打ちます。

まずは、整地をして砕石を万遍なく敷き詰め

鉄筋を配置して行きます・・・。

外では、左官の「ハルさん」が、材料を練っています・・・。

砂にセメントに、水を混ぜ・・・

最後に砕石を入れて、練って行きます・・・。

流石熟練の技・・・

あっと言う間に完成です!

浴室までは、バケツを使ってコンクリートを運び

コテで器用にならして行きます・・・。

これも熟練の技・・・

あっと言う間にこんな風に・・・

今日も「ハルさん」は、上機嫌・・・

スポットライトを浴びて、得意の「鼻歌」にも

キレがあります!!

今日一日養生して、コンクリートを固めて

明日はシステムバスが工事されますので楽しみです!

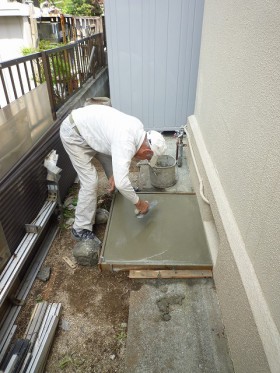

そして、電気温水器の「架台」も補強して頂きました。

これも、鉄筋を入れてコンクリートを流し込み

固めていきます・・・。

コテで器用になでていく「ハルさん」・・・。

ちょっと、面白そうなので私にもなでさせて・・・?

と、お願いすると・・・?

「でけん!!」て、怒られました・・・。

さすが、職人気質です・・・・!!

ここまでで、2日目終了・・・

作業3日目・・・

昨日行われた「システムバス」の入れ替え・・・

まずは、土台となる床パネルの下地から

作業が始まりました・・・

作業は二手に分かれて外では、壁パネルの取付準備・・・

あっと言う間に下地を造って・・・

浴槽を運び・・・

浴槽を据え付けて行きます・・・

息の合った作業で、素早く出来上がりました・・・。

最後までキッチリと、養生されておられ

最後には、点検まで行われ・・・

最後の完了の張り紙まで・・・

徹底されていますね・・?

完成が楽しみです!!

ここまでで3日目終了・・・

作業4日目・・・

システムバスの工事の続編ですが

システムバスだけを工事すると言う事は、結構

難しい作業になります・・・

それは・・?

出入り口の続いている洗面脱衣室の壁・天井・床も

工事が関連してくるため、一緒に工事をさせて頂く場合が

ほとんどです・・・。

今回も、毎回同様洗面脱衣室の工事も一緒に

させて頂きました・・・。

まずは、大工さんに間仕切り壁(出入り口の壁)を

作ってもらいます・・・。

あっちの寸法に、こっちの寸法・・・!

忙しそうに頭も回転させながら、体も動かします・・・。

洗面脱衣室は、限られた面積なので作業するには大変・・・

そして、この暑さ・・・

休憩を入れながら、頑張ってもらいます!!

さて、システムバス工事の続編ですが・・・

大工さんの間仕切り(出入り口の壁)壁が仕上り

次は、内装屋さんのお仕事「クロス工事」です!!

まずは、工事した壁(ボード)の凹凸などを綺麗にならしていく

「パテ打ち」作業です・・・。

こんな感じで、パテをこしらえて行きます・・・。

それから、実際の壁の凹凸に塗り込んで行きます・・・。

ちょっとして段差も、クロスを張ると一発で解ります!

しっかりとした、下地作りが重要なポイントです・・・。

こんな感じで、処理をしてクロスを張る準備です!!

さあ、いよいよ仕上がって行きますよ!!

さて、システムバス工事の最終編ですが

こんなタイル張りのお風呂が・・・

こんな感じに変わりました・・・

洗面脱衣室もこんな感じでしたが・・・

素晴らしく綺麗になりました・・・。

施工を終えたお客様が、必ずおっしゃる言葉があります!

それは・・・?

「色々悩まんで、もっと早よしとけば良かった!!」と・・・

ありがたい言葉です!!

また、次のお宅でもまた、同じ言葉を頂ける様に

一生懸命頑張ります!!

一方、システムキッチンも浴室の解体と合わせて

同時進行で、解体して行きます・・・。

作業1日目・・・

現場では、新しくシステムキッチンに

取替える為、古いキッチンの解体作業を行いました・・・。

でも、私が解体したため、写真がありません・・・。

作業に集中しすぎて、忘れていました・・・。

でも、最後の仕上げは設備屋さんに手伝ってもらい

綺麗にサンダーで、削ってもらいました・・・。

こんなに大きかったキッチンも・・・

解体して分解すると、このくらいになっちゃいます・・・。

軽トラック「半分」って、とこでしょうか・・・?

システムキッチンの作業2日目・・・

まず、キッチンパネルを施工して行きます・・・。

今回は、端から端までキッチンパネルを張ります。

凄い面積です・・・。

そして、キッチンのBOXが運ばれて来ました・・・。

3分割になっている、この箱・・・

これも全部ホーローで、出来ています!

この上に、人工大理石の天板を乗せ、固定して行きます!

最後に、端部には「コーキング」を施工して行きます!

本日、設備屋さんにガス屋さんの工事をします!

完成が楽しみです!!

システムキッチン工事の作業3日目・・・

さて、システムキッチンの工事の続編です!

と言っても、もう形が出来ている為

設備屋さんが、配管を接続すると使えます!

これで完成・・・。

ガスの取扱い説明が行われております・・・。

一度に色々聞いても解り難い・・・?

使ってみて、質問して頂く方が覚えやすい!!

との事で、おおまかな所だけ説明させて頂き

一旦自分で使って頂く様に、お薦めしております・・・。

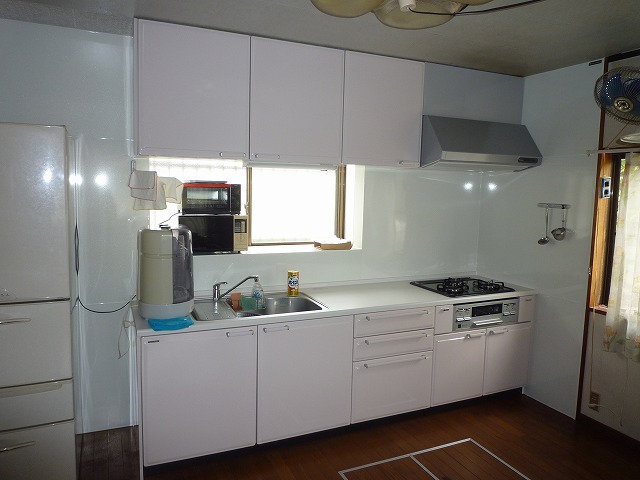

ここで料理するのが、楽しみのご様子です・・・。

参考にして頂けましたら、幸いです・・・。

どんな小さな事でもお気軽にご相談ください。強引な営業、しつこい営業は一切行いません。
